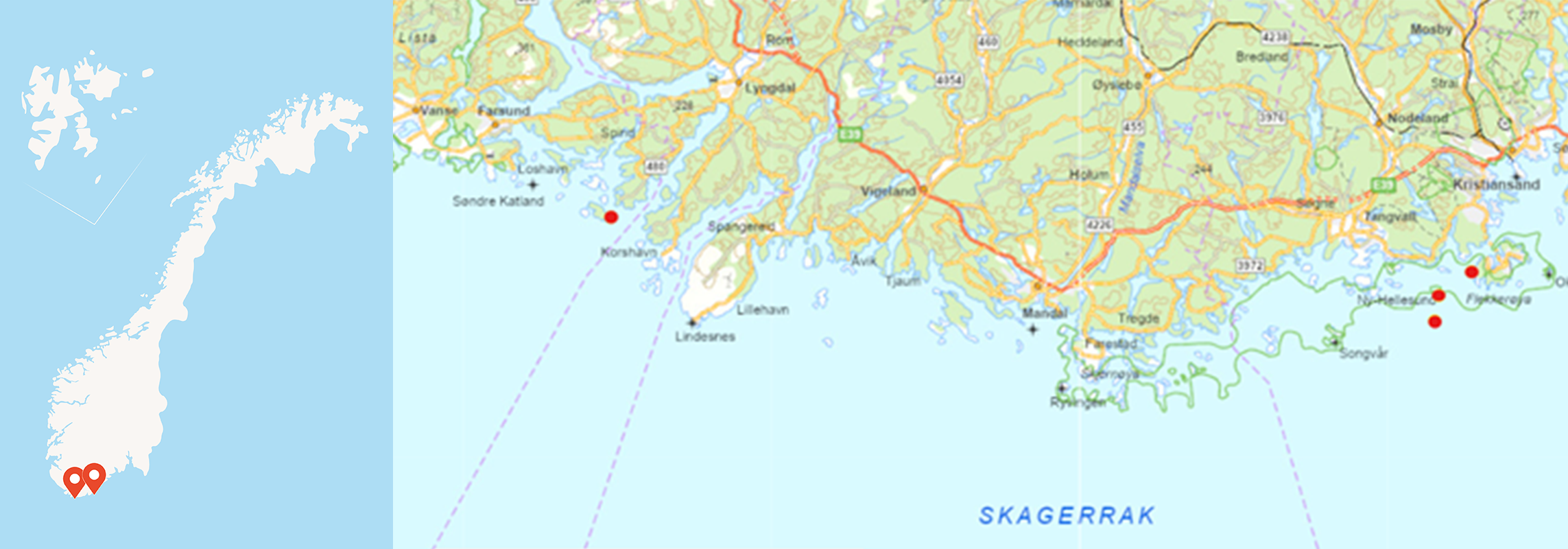

Kystverket skal etablere nye navigasjonsinnretninger i strekningen mellom Vestergapet og Ullerøysund, som en del av et større prosjekt for oppgradering av farleden mellom Kristiansand og Farsund. Området er utsatt for både sterke bølger og værpåkjenninger, og tiltakene skal bidra til å øke sjøsikkerheten for alle fartøy som ferdes i leden – både dag og natt. Prosjektet omfatter både nye installasjoner og oppgradering eller fjerning av eksisterende merker.

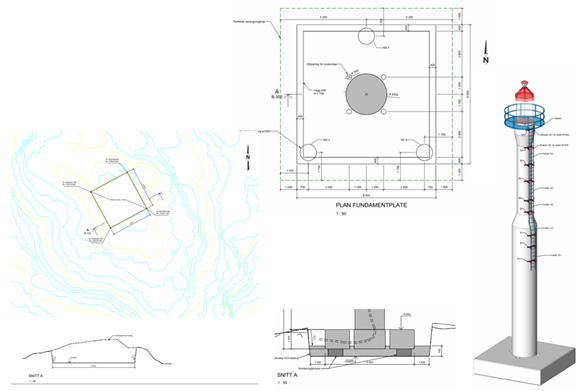

Ved Ullerøysund øst skal det bygges et betongfundament i sjø, ettersom seilingsmerket plasseres på en lokasjon som krever ekstra solid konstruksjon for å tåle sterke bølgepåkjenninger. De øvrige navigasjonsinnretningene er mindre omfattende og bygges i egenregi av Kystverket, inkludert tre nye merker av typen Nordlandstrebeining i Vestergapet.

Hva vil vi gjøre:
Ved Ullerøysund øst skal det etableres et nytt betongfundament i sjø for fyrlykt:
- Klargjøre sjøbunnen gjennom rensk, sprengning, pigging og mudring
- Prefabrikkere betongfundament på land, heise det på plass og understøpe
- Montere fyrlykten av typen Litus Mini etter ferdigstillelse
På strekningen Ullerøysund – Lindesnes skal vi:
- Fornye tre fyrlykter og to lanterner med indirekte belysning
- Fjerne to lykter, fire lanterner, tre flytestaker og åtte stenger
I Vestergapet skal vi:
- Etablere tre nye Nordlandstrebeininger
- Nummerere fire eksisterende lanterner
- Fjerne tre flytestaker
Hva vi ønsker å oppnå:
- Øke sikkerheten og fremkommeligheten i den skjerma bileden fra Farsund til Lindesnes og i hovedleden gjennom Vestergapet til Kristiansand
- Gi tryggere ferdsel for mindre fartøy, fiskefartøy og fritidsbåter – også for de som ikke er lokalkjent
- Tilpasse merkingen til mer ekstremvær og behovet for pålitelig navigasjon i værutsatte områder
- Redusere vedlikeholdsbehov og energiforbruk gjennom bruk av robuste løsninger og solcelledrift

Status og fremdrift:
Fyrlykten ved Ullerøysund øst er planlagt lyst ut for entreprenørarbeid høsten 2025, med ferdigstillelse i 2026. Arbeidene vil ta hensyn til både værforhold og fuglehekkesesong, i tråd med vilkår fra Statsforvalteren.
Øvrige merketiltak som bygges i egenregi av Kystverket er planlagt påbegynt tidlig i 2026 og vil bli gjennomført fortløpende.
